WINDREAM ONE

un nouveau défi pour THEOLIA, Peggy Bouchet et Stéphane Rousson

wokipi aerostation

Accueil L'Equipe Le Matériel La Traversée

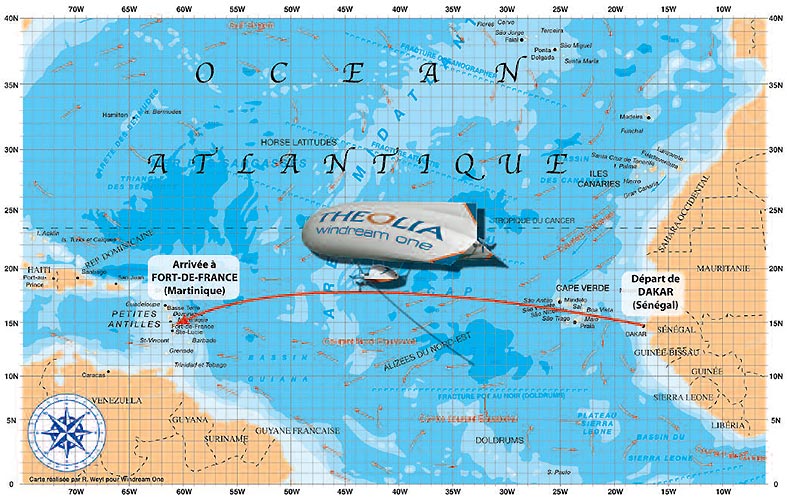

La route empruntée

Dakar – La Martinique : 5 000 km  /  Durée estimée : 8 à 10 jours  /  Vitesse moyenne : 15 noeuds

La durée de la traversée correspond à un laps de temps suffisamment court pour avoir des prévisions météo fiables. L'équipe sera en stand by à Dakar dès le mois de janvier 2008, en attendant que le conseiller, Pierre Lasnier, lui donne le top départ.

La première partie du voyage entre Dakar et le Cap Vert s’annonce comme la plus délicate, alors que la traversée jusqu’à la Martinique devrait bénéficier de vents bien établis. Les deux premiers jours du voyage, où les vents de secteur nord-est sont habituellement dominants, il faudra les contrer selon leur force, par l’utilisation du chien de mer, du guide rope ou des moteurs électriques, pour ne pas descendre trop sud.


Agenda pour suivre WINDREAM, peggy et Stéphane

2007 – deux vols d’essais : la traversée de la Méditerranée (octobre)
et une démonstration en vol au-dessus du Lac Léman (novembre).

  PHASE 1 :
• Depuis Janvier : Conception de la nacelle et de l’enveloppe de WINDREAM ONE
• Février – Rouen Boos : Construction du prototype de WINDREAM ONE
• Avril – Toulon : Tests du prototype sous hangar

PHASE 2 :
• Avril/Mai – Toulon : Vols d’essais en mer sur le prototype
• Juin/Juillet/Août – Toulon : Construction de WINDREAM ONE

PHASE 3 :
• Début Septembre – Toulon: Premiers essais en vol, mises au point, réglages
• Mi-Septembre – Toulon : Baptême de WINDREAM ONE

PHASE 4 :
• Début Octobre – Méditerranée : Traversée Nice – Calvi
• Début Novembre – Suisse : Démonstrations de vol au-dessus du Lac Léman

PHASE 5 :
• Décembre – Toulon : Derniers préparatifs, mise en container,
départ en cargo pour Dakar


2008 – 1er trimestre : période de stand by à Dakar et vol transatlantique


  PHASE 1 :
• Début Janvier – Dakar : Transport du matériel au Sénégal

PHASE 2 :
• Fin Janvier – Dakar : Avitaillement, gonflage, montage du ballon et stand by météo

PHASE 3 :
• Février/Mars – Atlantique : Traversée de WINDREAM ONE entre Dakar et la Martinique (8 à 10 jours)

PHASE 4 :
• Fin Mars : Retour en métropole



Ce programme est donné à titre indicatif.

Crédit carte : Rémy WEYL
